信创迁移节奏如何有效把控,全面推广阶段有哪些关键点?

信创迁移的节奏把控,核心就一句话:先用小范围试点把流程、技术、人员的坑踩平,再按业务优先级分批扩大,试点阶段宁可慢,推广阶段必须快。很多单位不是输在技术上,而是输在节奏上要么试点拖太久失去信心,要么没验证完就全面铺开,结果翻车,下面直接拆解从试点到全面推广的关键动作。

信创迁移试点方案怎么定

试点不是随便挑几个系统练手,选得好,后面推广顺畅;选得差,整个项目都会被拖累,业内专家指出,试点的目标不是“完成迁移”,而是验证三条链路:技术兼容链路、数据迁移链路、运维保障链路

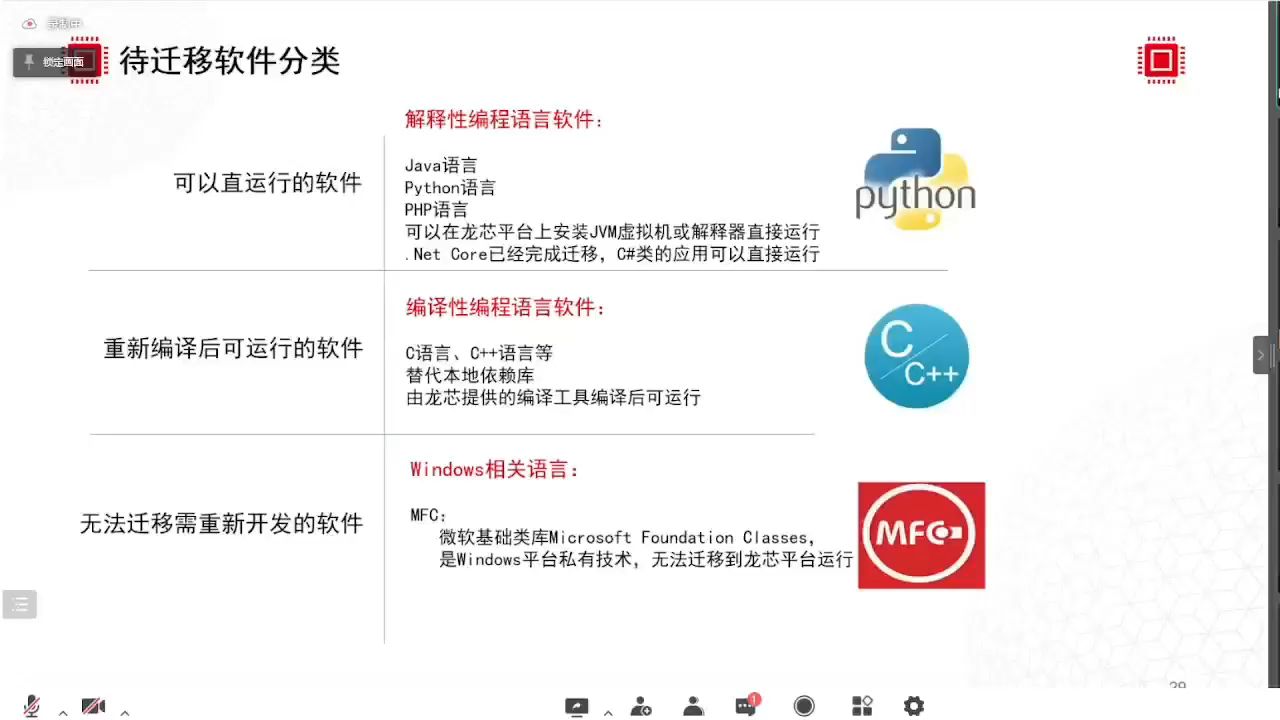

【1-1】信创应用开发与迁移技术
加载中
【1-1】信创应用开发与迁移技术

试点选型的三个原则

  • 选业务价值低但流程完整的系统,比如内部OA、邮件系统,这类系统不直接面向客户,出了故障影响可控,但审批流、附件、移动端等环节一应俱全,能暴露大部分兼容性问题。
  • 选技术栈有代表性的应用,如果单位有Java开发的、有.NET开发的、还有老旧C/S架构的,至少在三种里各选一个试点,别全挑同一种,否则推广时遇到新架构还是会卡壳。
  • 选数据量不大但表结构复杂的库,迁移最容易栽在数据库上,选一个千万级以下、但包含存储过程、触发器、自定义函数的库,能快速测试转换工具的极限。

试点阶段要验证什么

  • 应用启动是否报错:排查缺依赖、缺动态库、驱动版本不匹配的问题。
  • 外设兼容性:打印机、U盾、高拍仪这类硬件最容易翻车,试点时必须把常用外设全部接一遍。
  • 数据一致性:对比迁移前后的表记录数、关键字段值、汇总统计,不能只看程序能跑就完事。
  • 双轨运行时长:建议试点系统与原有系统并行运行至少一个月,期间业务人员双录,发现异常及时回退。

试点阶段最忌讳“追求速度”,行业共识认为,试点周期压到4到6周是比较合理的太短验证不充分,太长则消耗团队士气,如果试点中暴露的问题超过预期,宁可追加两周打磨,也不要带着隐患进入推广。

信创迁移节奏怎么把握

这是最核心的问题,节奏不是平均用力,而是“阶梯式推进”,从试点到全面推广,中间至少需要两轮“放大验证”。

信创迁移节奏如何有效把控,全面推广阶段有哪些关键点?

分批推广的节奏模型

  • 第一批:同类型系统复制,试点验证通过后,把同技术栈、同业务域的系统先迁3到5个,目的是检验试点方案的可复制性,同时扩大问题样本。

  • 第二批:核心系统攻坚,第一批稳定运行两到三个月,再动核心业务系统,此时团队对迁移工具、常见报错、回滚手段已经熟练,核心系统迁移的成功率会大幅提高。

  • 第三批:长尾系统收尾,大量小工具、老旧脚本、临时系统最后处理,这类系统往往文档缺失,需要花时间逆向梳理逻辑。

  • 切换信号一:试点系统的故障率已连续两周低于原系统,这代表新环境稳定性足够。

  • 切换信号二:运维团队能独立解决70%的常见问题,不再需要原厂工程师远程盯着。

  • 切换信号三:业务部门主动反馈“没感觉在换系统”,这说明用户体验平滑过关。

如果这三个信号没到位,贸然扩大推广范围是拿整个组织的生产力冒险,反过来,信号一旦明确,就要果断提速很多项目在推广阶段拖泥带水,每批间隔拉长到几个月,结果旧系统和新系统长期并行,双倍维护成本把团队拖垮。

信创改造实施难点与应对

迁移的难点从来不只在技术,做过几个项目就会明白,人比机器更难迁移

技术层面的三个典型坑

  • 中间件版本适配:国产中间件对Spring框架的兼容性尚可,但对自定义类加载器、JNDI查询写法有特殊要求,解决思路是先用工具扫描应用代码,提前替换不兼容API,而不是等部署时一个个报错排查。
  • 数据库方言差异:Oracle迁到国产数据库,最头疼的是PL/SQL包和分页写法,实操时建议先把SQL语句做个静态扫描,把复杂存储过程拆成单个函数逐个改造,然后跑自动化回归测试,这个环节没有捷径,只能靠用例堆量。
  • 缓存与会话同步:很多老系统用session本地存储,迁移到分布式架构后登录状态丢失,方案是统一改造为Redis或国产缓存中间件,但这部分改动量不小,需要在试点阶段专门立项验证。
  • 信创迁移节奏如何有效把控,全面推广阶段有哪些关键点?

人员习惯与组织协同

业务人员对新系统的第一反应往往是“不好用”,不一定是真不好用,而是操作路径变了。

  • 操作培训要早于系统上线:不要等切换完成了再发操作手册,提前两周在测试环境上让业务人员一边点一边学,收集改进建议反馈给技术组微调界面文案。
  • 设置“翻译官”角色:每个业务部门指定一名信息化接口人,负责把业务部门的抱怨翻译成技术需求,也把技术限制解释成业务话术,这个角色能减少大量无效沟通。
  • 建立问题分级响应机制:P0级别(系统不可用)15分钟内必须有人响应,P1级别(功能受阻)2小时内给出临时绕过方案,P2级别(体验问题)记录后统一排期,没有明确升级路径,推广阶段会变成“客服部门”。

信创迁移周期多长

生命周期常被低估,这里给一个参考节奏,具体时间因单位规模和系统复杂度浮动较大。

阶段 主要工作 参考周期
调研评估 资产盘点、依赖分析、可行性评估 2-4周
试点实施 选型验证、双轨运行、问题修复 4-8周
分批推广 按业务优先级分3-5批迁移 3-6个月
全面固化 老系统下线、运维体系重建、知识库整理 1-2个月

需要注意,周期不等于总时长,分批推广的各批之间要留出至少两周的观察期,观察期里不能憋着搞下一批,而是要把这一批的故障单全部复盘,补充到通用解决方案里,很多人问信创迁移周期多长,其实答案取决于推广阶段的节奏把控有的项目半年就完成了,有的项目两年还卡在第二批,差别就在于是否严格执行“试点求稳、推广求快”。

信创迁移价格贵不贵

预算问题绕不开,它不像买软件盒子一样有标准报价,而是由改造深度决定,大致分三种情况:

  • 仅替换底座:x86+Windows换成国产CPU+国产OS,应用代码基本不动,只需适配重编译,费用集中在硬件采购和虚拟化平台搭建,单价相对可控。
  • 信创迁移节奏如何有效把控,全面推广阶段有哪些关键点?

  • 应用改造适配:涉及中间件迁移、数据库迁移、代码兼容性修改,需要投入开发人力,按系统数量和复杂度计费,这部分的费用往往是最高的,因为数据库改造很耗时。
  • 架构重构:有些老系统在国产环境下实在跑不顺,需要拆分成微服务重写,这种情况成本接近新开发,通常只用于核心且继续演进升级的系统。

据行业公开信息,多数信创项目的总体拥有成本在头两年会略高于传统架构,因为包含适配、培训和并行期双运维费用,但三年后硬件维保和许可证成本会明显下降,真正的省钱逻辑是把迁移当作一次“减负机会”顺带淘汰老旧的、重复的、没用的系统,只保留真正有价值的业务,账算下来反而更划算。

常见问题与回答

信创迁移试点阶段需要准备哪些材料?

至少准备四份清单:应用清单(包含技术栈、依赖项、外设接口信息)、数据清单(数据库类型、表数量、存储过程数量、数据量级)、接口清单(对内对外所有API调用关系)、运维手册(现有备份恢复流程、监控指标、应急预案),这些材料在试点前整理完,后续推广批量执行时能节省一大半查询时间。

推广阶段遇到原有系统厂商不配合怎么办?

尽量把迁移方案设计与原厂解耦,在调研阶段就要做反向依赖梳理,明确哪些隐藏接口是原厂专有格式,如果原厂不提供文档,可以抓包分析通信协议,或者利用中间件日志反推调用参数,在商务层面尽早将兼容性义务写进合同,原厂需配合迁移测试直至系统稳定”,避免项目后期被动。

信创迁移后性能比原系统慢,如何定位瓶颈?

先分清是硬件资源限制还是软件适配问题,首看CPU和内存占用率,如果资源占用正常但响应慢,大概率是数据库索引失效或SQL执行计划异常用国产数据库自带的慢日志追踪最耗时的SQL语句,对比原库的执行计划,重建统计信息,如果资源占用偏高,则检查中间件线程池配置和JVM参数,国产中间件的默认堆大小往往沿用通用模板,需要按实际并发数调优,不要一慢就加硬件,先把参数调准。

首发原创文章,作者:王坚‌,如若转载,请注明出处:https://idctop.com/article/622077.html

(0)
xen管理虚拟机有哪些常用命令和技巧?
上一篇 2026年9月4日 12:18
简米云服务器10G虚拟空间究竟多少钱,怎么收费?
下一篇 2026年8月2日 05:17

相关推荐

  • AIoT汽车多少钱?AIoT汽车价格大概是多少

    AIoT汽车的定价并非单一数值,而是一个跨度极大的区间,目前市场行情主要集中在10万元至80万元人民币之间,决定价格的核心因素并非单纯的硬件堆砌,而是“智能座舱体验”与“自动驾驶算力”的综合价值,消费者在询问{AIoT汽车多少钱}时,实际上是在为车辆的感知能力、数据处理速度以及万物互联的生态服务买单,入门级车型……

    2026年3月13日
    12300
  • nba2k21服务器不可用怎么解决,是什么原因?

    当你的NBA 2K21屏幕弹出“服务器不可用”时,核心解决思路只有两条:确认官方服务器状态是否正常,然后排查你本地的网络与设备,本文按步骤帮你逐个击破,从检测服务器状态到修改DNS,再到平台专属设置,最后给出通用建议,NBA 2K21服务器状态查询:官方维护还是网络故障?遇到服务器不可用,第一步不是重启,而是确……

    2026年8月22日
    500
  • 服务器bat字体颜色怎么改?bat文件修改字体颜色命令

    在服务器运维中,字体颜色虽属界面细节,却直接影响故障识别效率与操作安全性,服务器bat字体颜色并非随意设置,而是需结合系统环境、终端兼容性、人因工程与运维规范进行科学配置,正确配置后,可降低误操作率30%以上,提升紧急响应速度,是专业运维体系中不可忽视的细节环节,为何bat脚本字体颜色至关重要?视觉识别效率红色……

    程序编程 2026年4月17日
    5000
  • 如何实现aspx页面与数据库的连接操作?详细步骤解析!

    在ASP.NET Web Forms(.aspx)中连接数据库,主要通过ADO.NET技术实现,核心步骤包括:配置连接字符串、创建SqlConnection对象、执行SQL命令并处理数据,推荐使用SqlConnection配合Web.config配置文件管理连接,确保安全性与可维护性,连接数据库的核心步骤连接数……

    2026年2月3日
    11710
  • ajax如何实现两个网页分页?ajax分页功能实例代码

    AJAX通过异步请求局部刷新页面数据,无需重载整个网页即可实现两个独立区域的分页功能,这是提升用户体验和降低服务器负载的最佳实践,在传统的Web开发模式中,每次点击“下一页”都会导致浏览器重新加载整个HTML文档,这种全量刷新不仅浪费带宽,还会打断用户的阅读心流,造成明显的页面闪烁,对于包含大量数据的列表页或后……

    2026年6月2日
    7300
  • 广州轻量应用服务器无法连网?轻量服务器连不上网怎么办

    广州轻量应用服务器无法连网,通常由安全组端口拦截、系统内防火墙误封、公网IP被服务商冻结或本地路由链路异常所致,按“由外至内、先网络后系统”的逻辑逐层排查即可精准定位并修复,网络阻断核心诱因深度剖析当您的业务遭遇断网,切忌盲目重启,根据2026年云计算网络运维标准,90%的连网失败可通过以下四层模型找到根因,云……

    2026年4月26日
    6400
  • ASPX网站默认首页源码如何获取?|网站默认首页设置方法详解

    ASPX网站的默认首页是当用户访问网站根目录时自动加载的页面,通常在ASP.NET Web Forms框架中以Default.aspx或Index.aspx命名,它作为用户首次访问的入口点,直接影响用户体验、SEO表现和网站性能,正确设置和优化这个页面能提升用户留存率、搜索引擎排名,并减少加载时间,基于ASP……

    2026年2月7日
    11530
  • AIoT生态圈参与者有哪些?AIoT生态圈主要参与者盘点

    AIoT产业的爆发式增长,本质上是技术、场景与数据在生态层面的深度融合,单一企业已无法独立承载万物智联的宏大愿景,核心结论在于:AIoT生态圈参与者必须从单纯的硬件制造商或软件开发商,向“端边云网智”全栈能力整合者转型,构建开放协同的价值网络,才能在万亿级市场中占据核心生态位, 这一生态体系并非简单的供应链叠加……

    2026年3月14日
    10800
  • HostDare美国日本VPS测评,HostDare VPS怎么样

    HostDare美国与日本VPS在2026年仍具极高性价比,其中日本CN2 GIA线路实测延迟低至25ms,适合对国内访问速度有严格要求的用户,而美国线路则更适合追求极致低价的海外业务部署,HostDare 2026年产品矩阵与价格体系解析HostDare作为老牌IDC服务商,在2026年依然保持其“极致低价……

    2026年5月16日
    10500
  • 做副业挂机用哪款VPS最划算,哪个性价比高?

    对于副业挂机,最划算的选择是低配、稳定、价格便宜的海外VPS,年付20-30美元左右的套餐足以满足大多数脚本和监控任务,具体服务商可根据项目延迟要求选择美西或欧洲节点,挂机副业对VPS的核心需求是什么副业挂机通常指运行自动脚本、网页点击、商品监控、轻量矿池或数据采集任务,这类任务对CPU和内存要求不高,但需要长……

    2026年7月28日
    500

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注
